Ab dem 11. März werden die Bauteile für die insgesamt 7 neuen Mühlen angeliefert. Hier einige Bilder von der Anlieferung bzw. von den imposanten Bauteilen.                             vielen Dank an Jan Köhler und Gerd Lucht für einige der Bilder

Das Maschinenhaus mit einem Sprinter als Größenvergleich

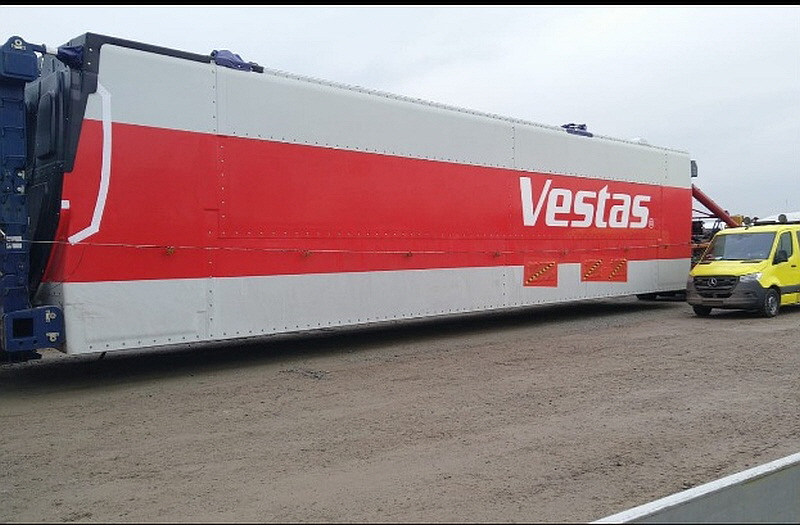

WKA-Bau-002
WKA-Bau-005

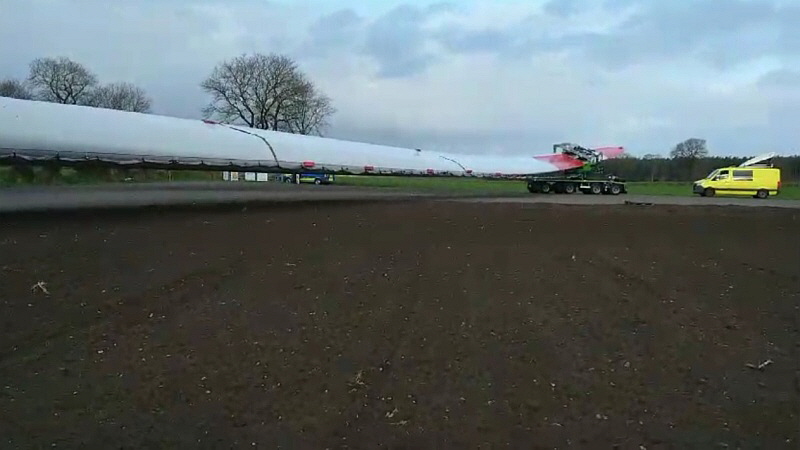

An der Autobahn-Abfahrt geht´s langsam um die Ecke, hier jetzt tatsächlich die Flügel der Genossenschafts-Mühle

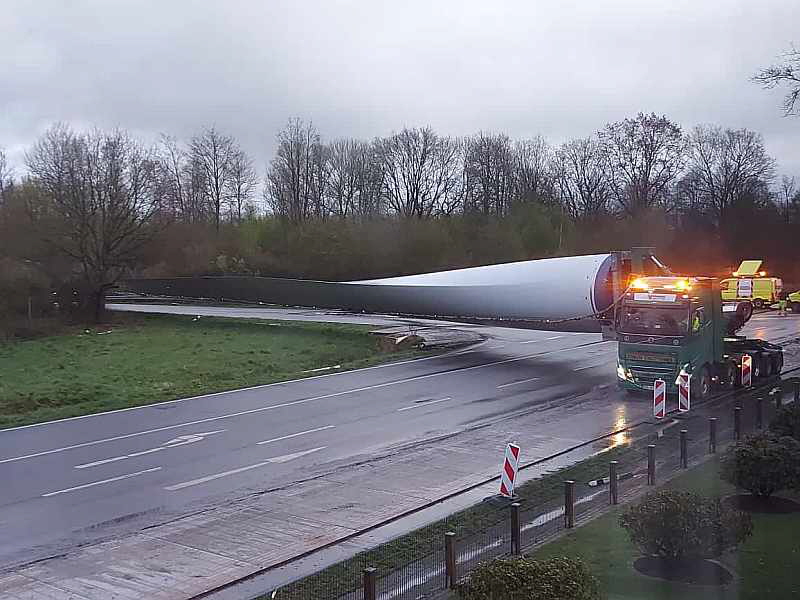

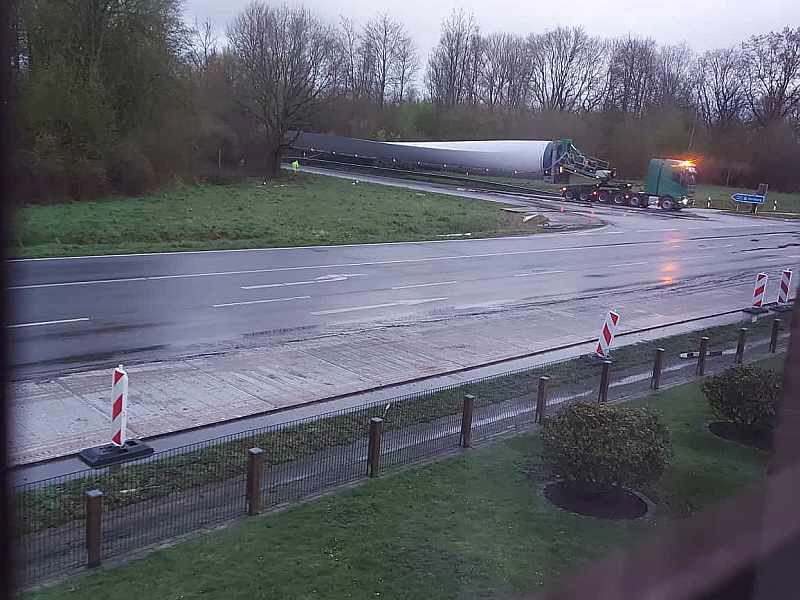

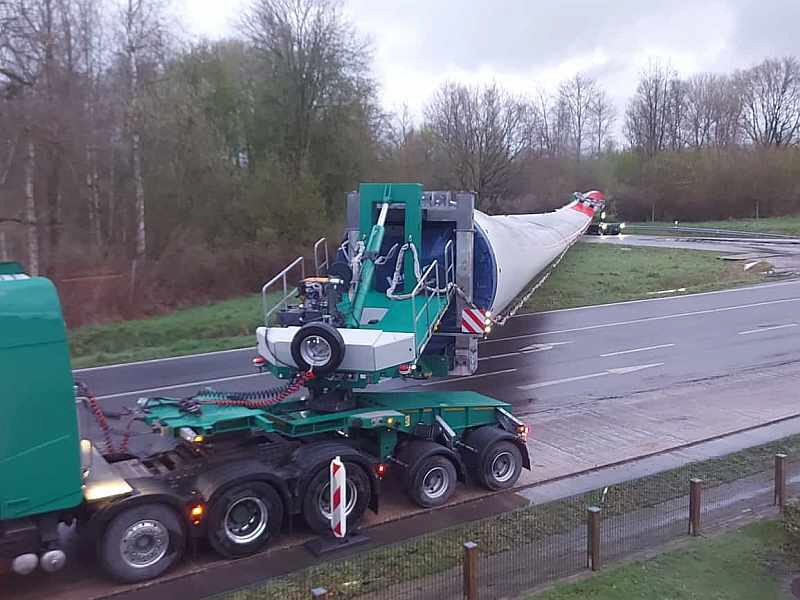

WKA-Bau-006
WKA-Bau-007

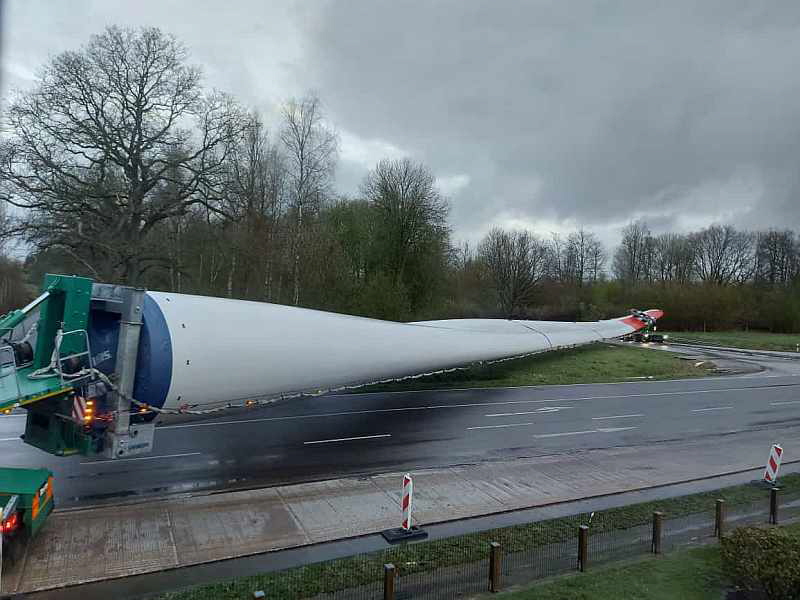

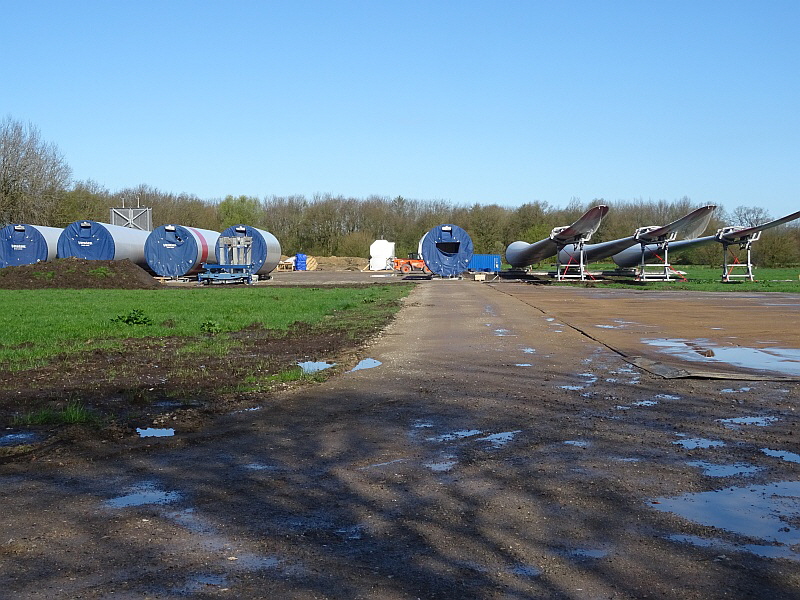

WKA-Bau-008

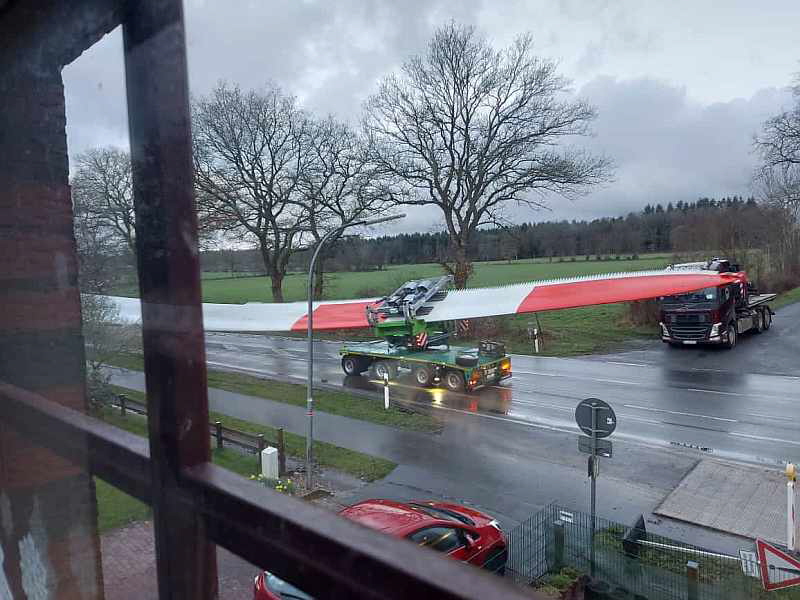

WKA-Bau-009

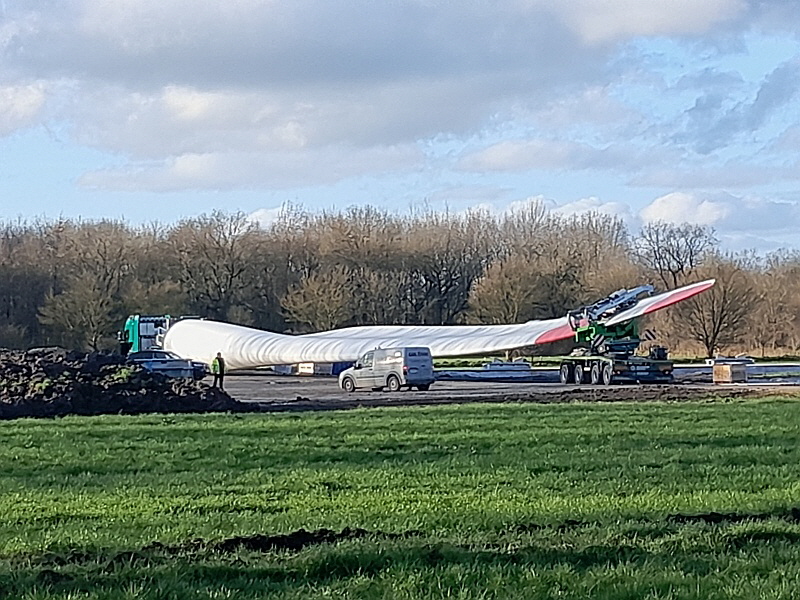

Kurz vorm Ziel

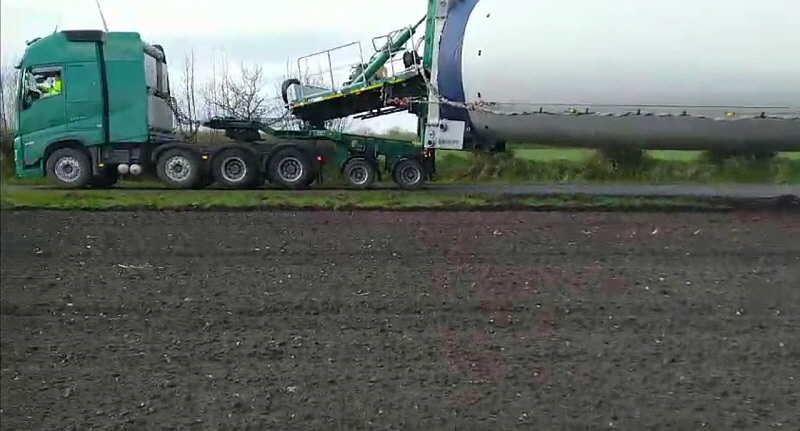

WKA-Bau-003
WKA-Bau-004

Am 25.März ist endlich der erste Flügel an Ort und Stelle

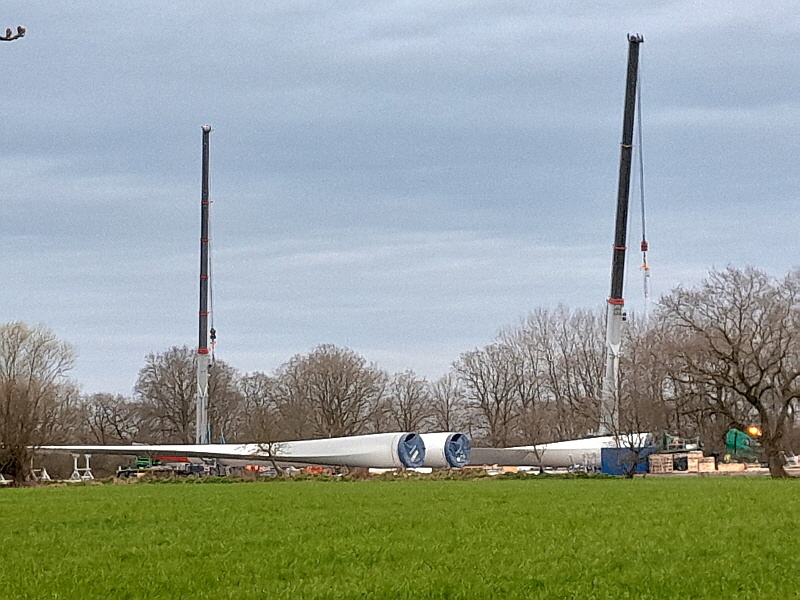

WKA-Bau-010

Am 26. März sind auch Flügel 2 und 3 da. Aus Platzgründen kann nur ein Flügel zur Zeit abgeladen werden.

WKA-Bau-014

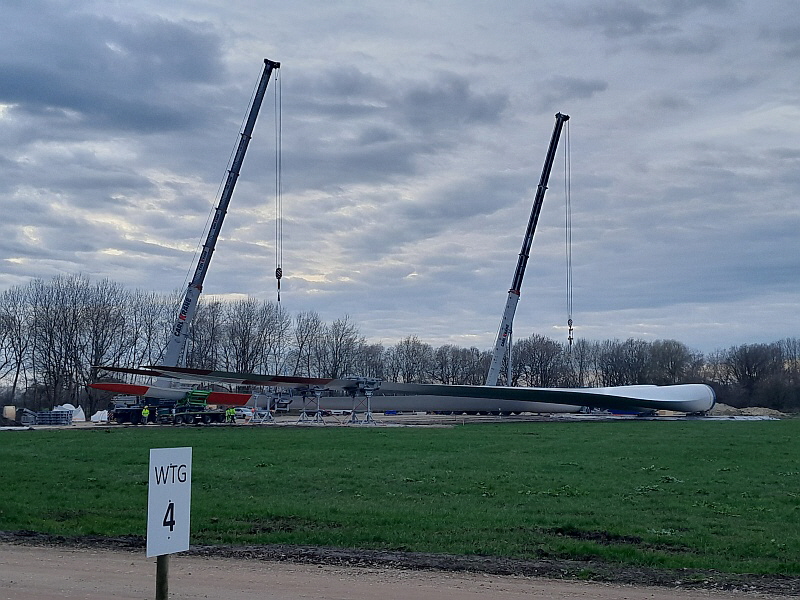

WKA-Bau-012

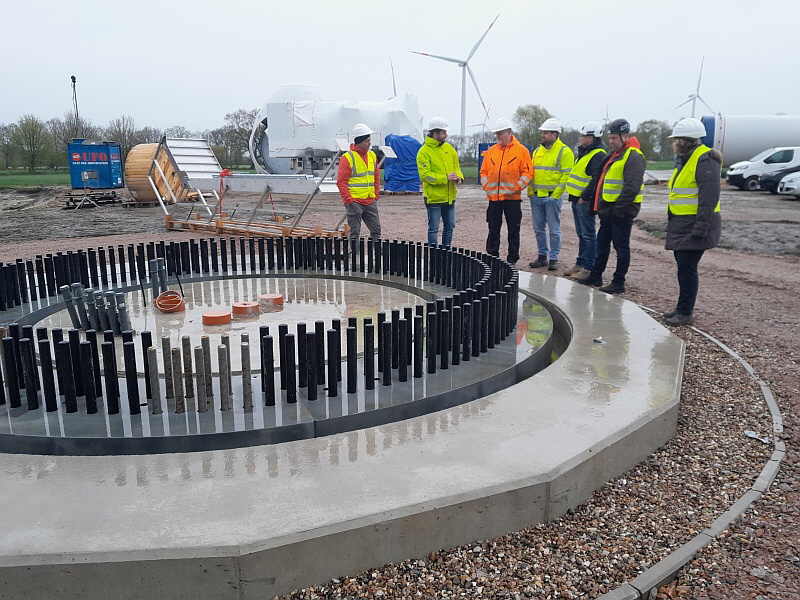

Am 15. April trafen sich Vorstand und Aufsichtsrat der Energiegenossenschaft, um zusammen mit Ole Ibs von der WES Impuls GmbH die Komponenten der Vestas V162.6000 in Augenschein zu nehmen und sich über den Zeitplan der Aufstellung der insgesamt 7 Mühlen, der Kabeltrasse nach Frestedt und des Trafos  am Solarfeld in Frestedt zu informieren.

Am 27. März ist dann schließlich das Maschinenhaus da.

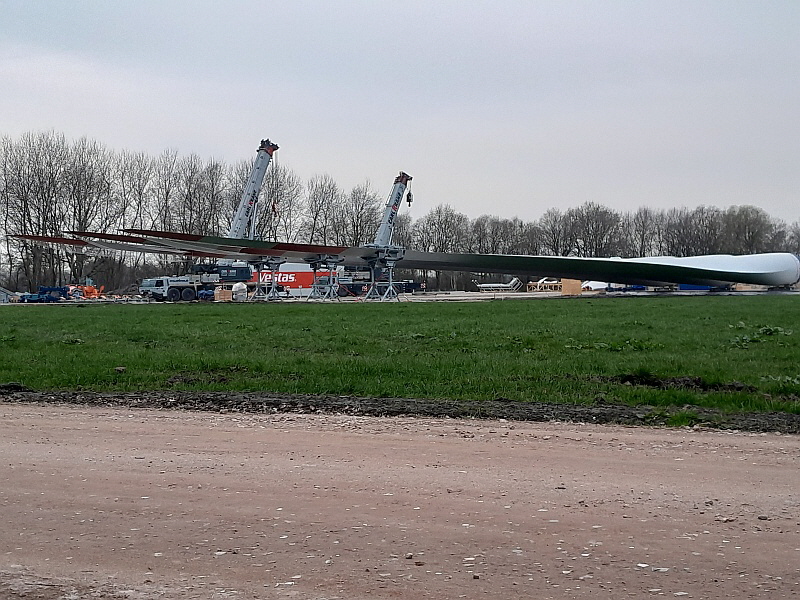

WKA-Bau-015

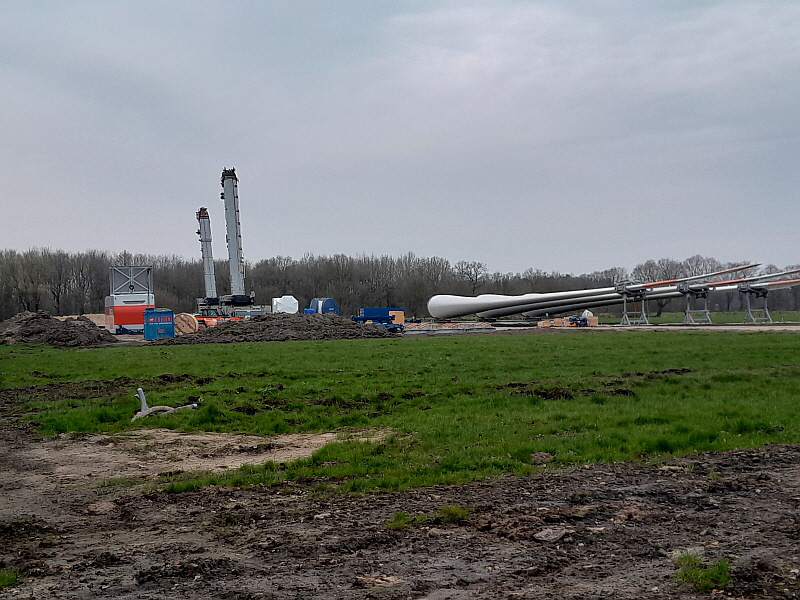

WKA-Bau-016

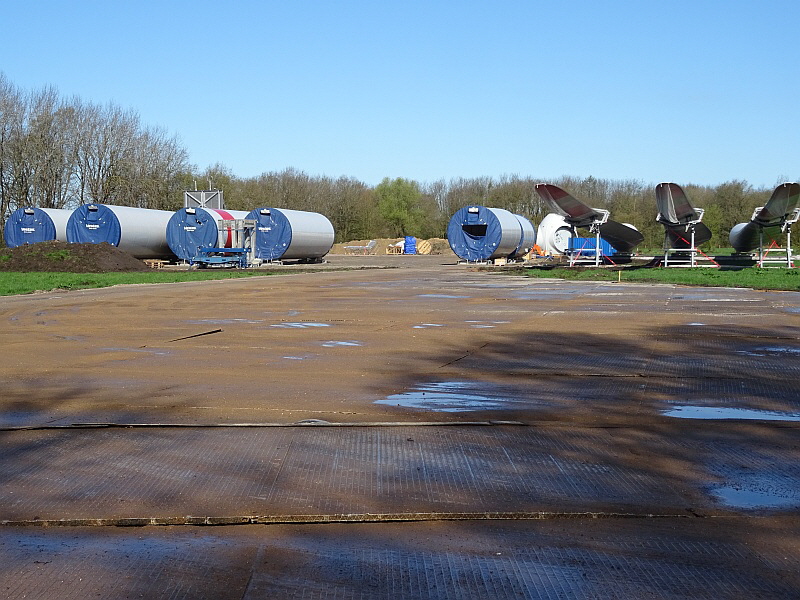

WKA-Bau-018
WKA-Bau-019
WKA-Bau-021
WKA-Bau-022
WKA-Bau-023

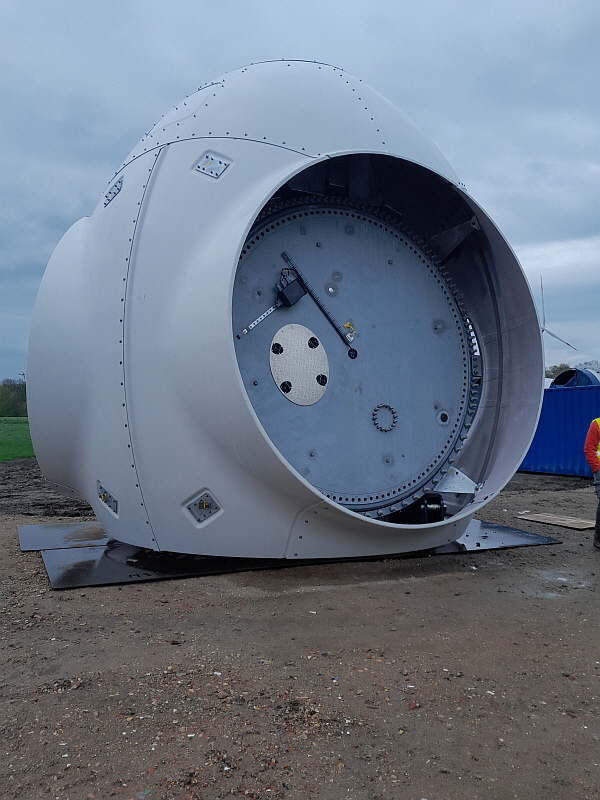

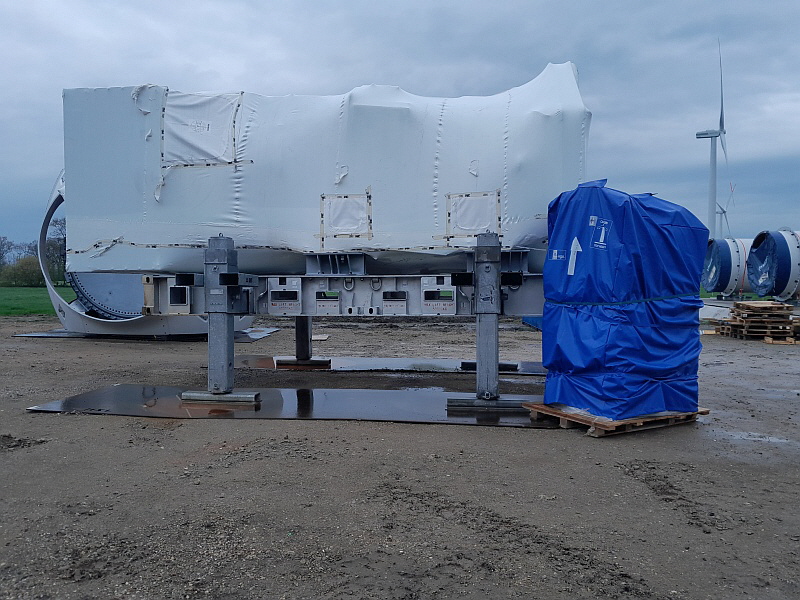

Blick ins Maschinenhaus von innen, noch ohne Generator:

WKA-Bau-027

Der Generator der V162 wiegt knapp 100 t. Weil das Gewicht von Maschinenhaus und Generator vom Kran nicht zusammen gehoben werden kann, muss beim Aufstellen der Mühle zunächst das Maschinenhaus auf den Turm gesetzt und anschließend  der Generator dort hineinplaziert werden.

WKA-Bau-026

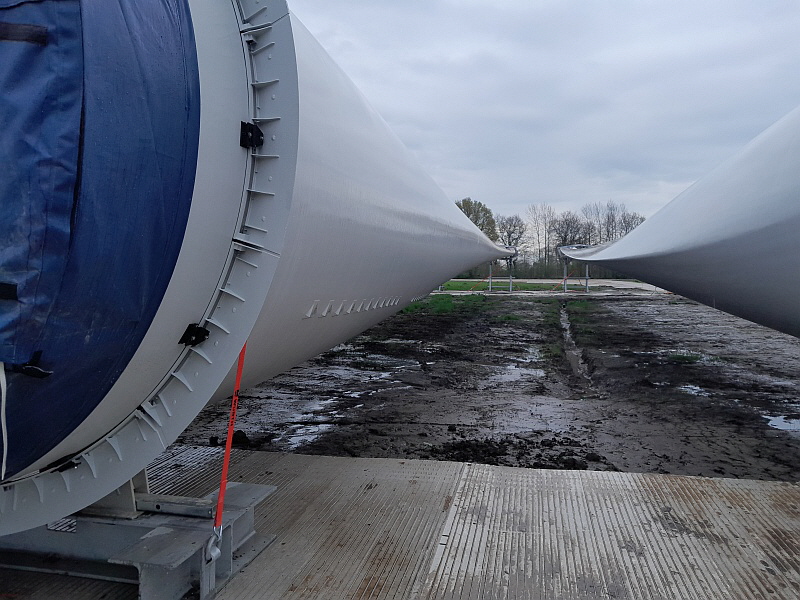

WKA-Bau-025

Die Flügel sind ca. 80 m lang. Damit kommt die V162 auf eine Rotorfläche von etwas über 2 ha.

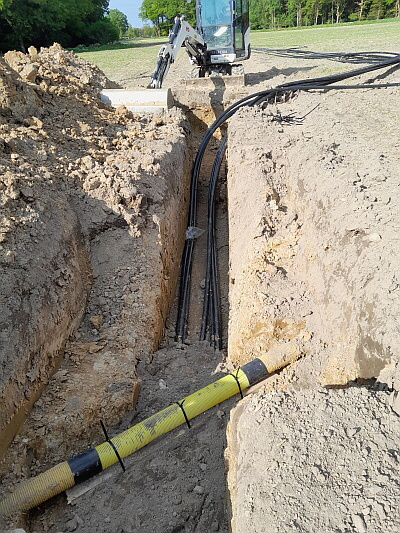

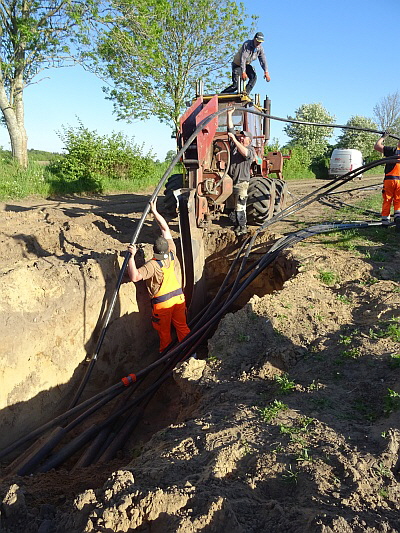

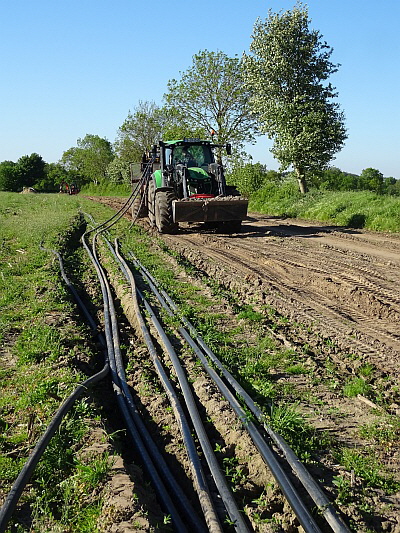

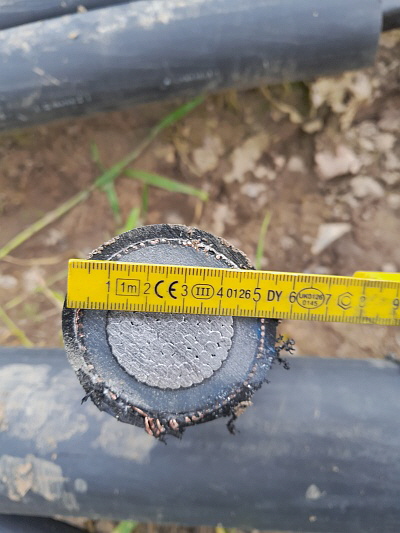

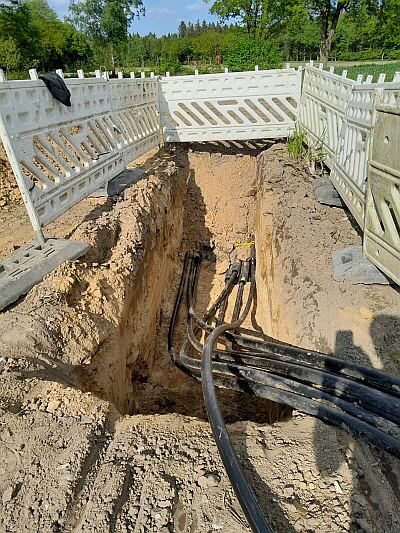

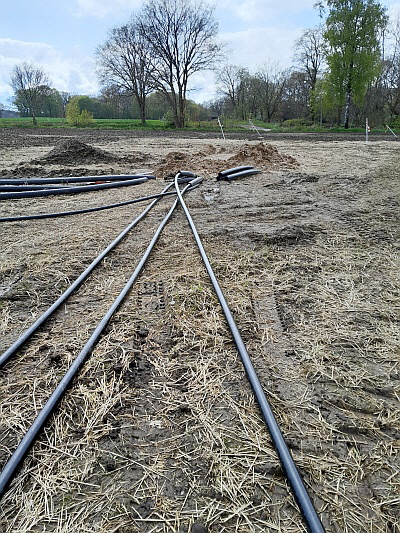

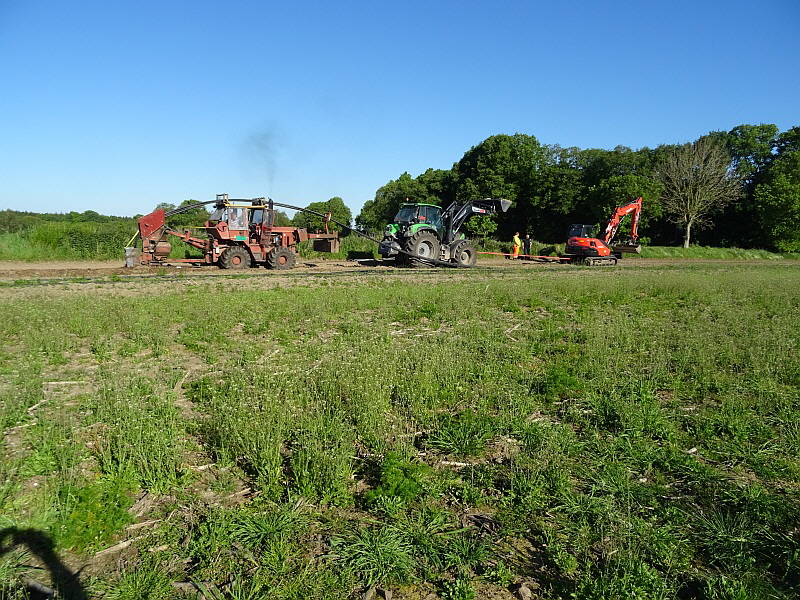

Die Kabelverlegung nach Frestedt liegt infolge des nassen Winters und der erforderlichen archäölogischen Voruntersuchung der Trasse nicht mehr im ursprünglichen Zeitplan. Auf der Strecke werden insgesamt 6 Kabel und eine Steuerleitung verlegt.

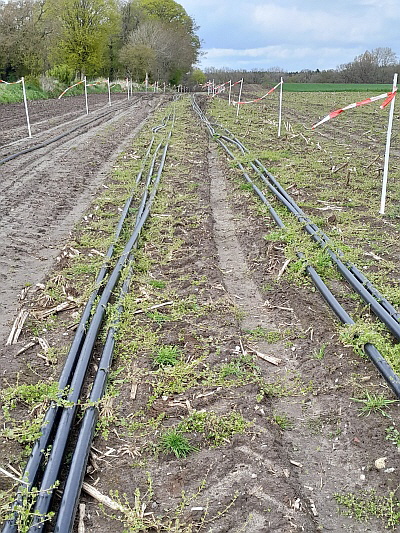

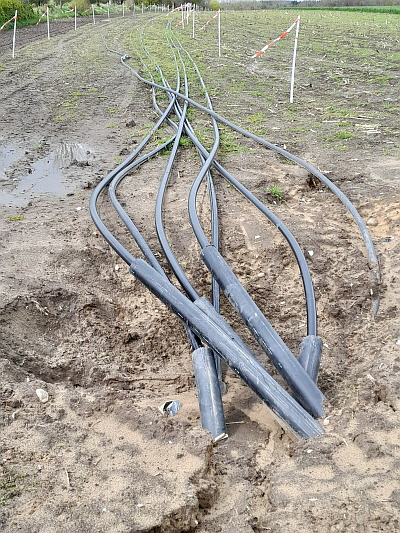

WKA-Bau-050
WKA-Bau-051
WKA-Bau-052
WKA-Bau-053

Ende April begann der Aufbau der ersten Windmühle, der in den nachstehenden Bildern dargestellt wird.  Dabei handelt es sich nicht um die V162 der Energiegenossenschaft, sondern um eine der etwas kleineren V150, die als Erweiterung des Bürgerwindparks Südergeest am südlichen Ende des Windparks aufgestellt wird. Die V162 der Energie für die Geest eG wird voraussichtlich in der Woche nach Pfingsten aufgestellt werden.

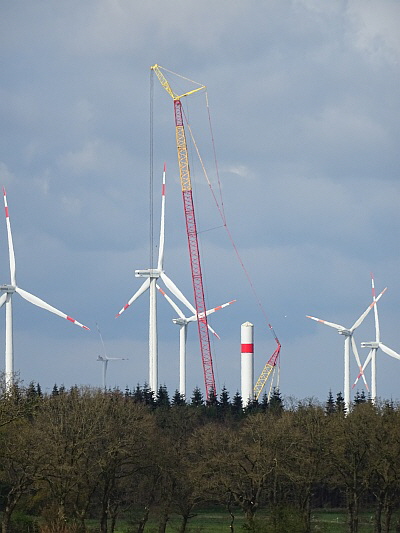

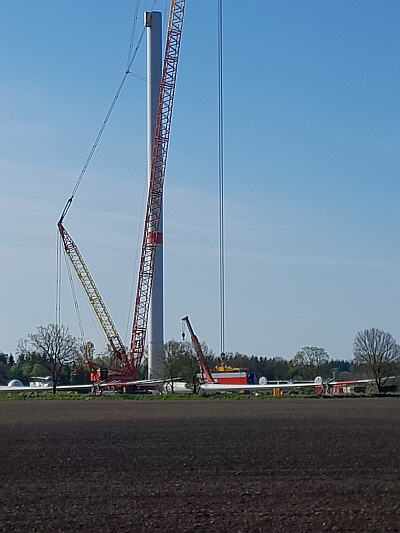

WKA-Bau-031
WKA-Bau-032

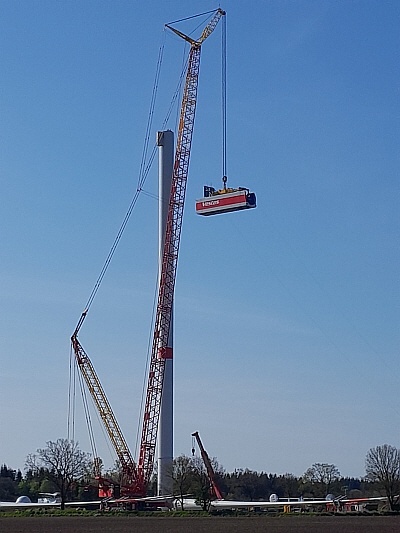

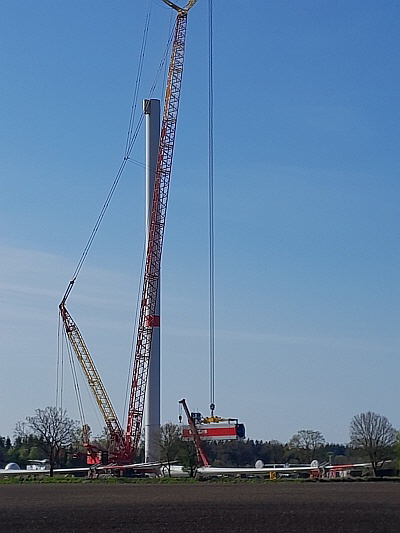

WKA-Bau-033
WKA-Bau-034

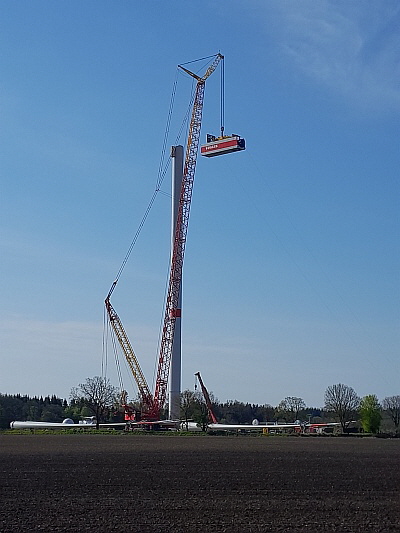

WKA-Bau-035

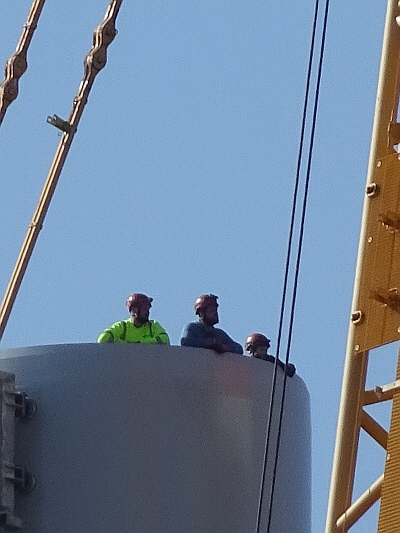

WKA-Bau-036

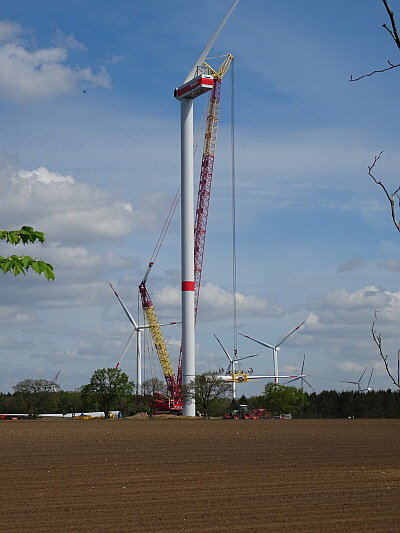

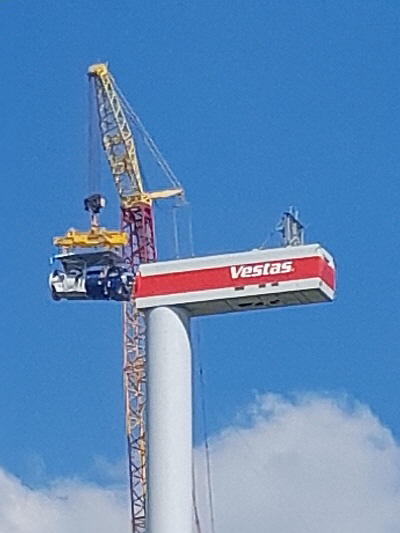

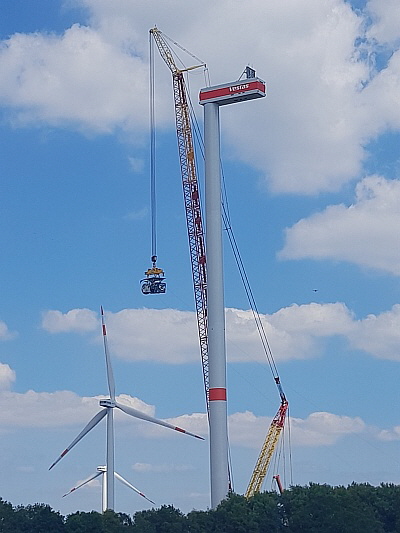

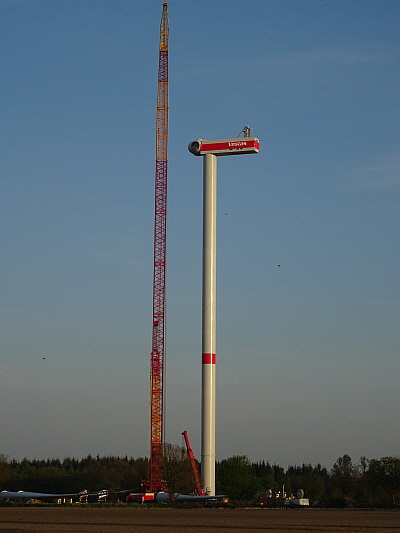

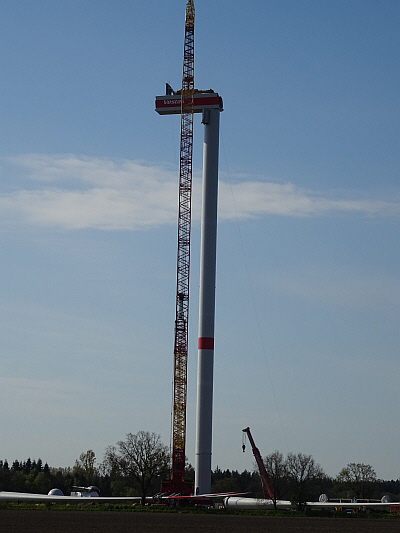

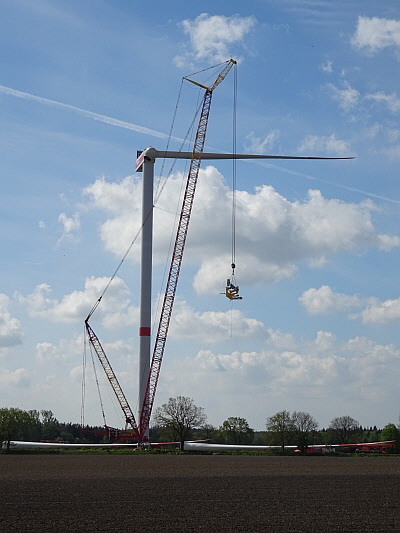

Warten auf das Maschinenhaus in ca. 100 m Höhe

WKA-Bau-037

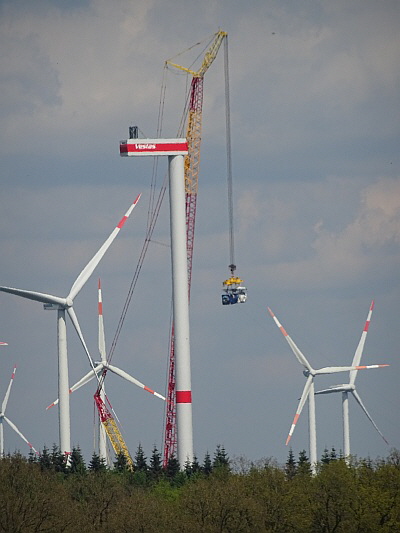

WKA-Bau-038

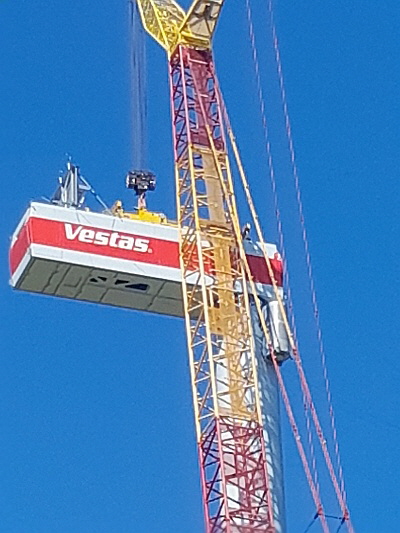

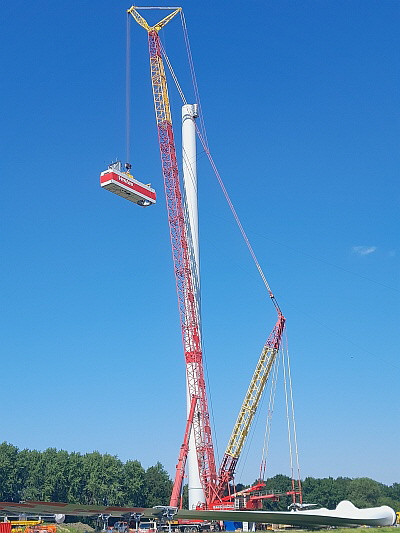

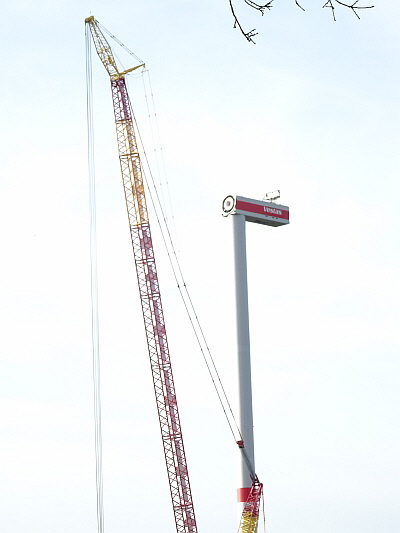

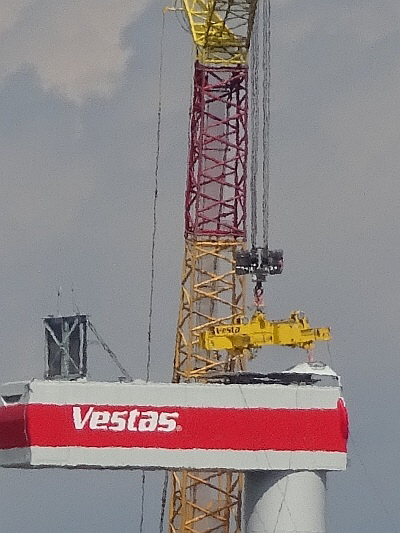

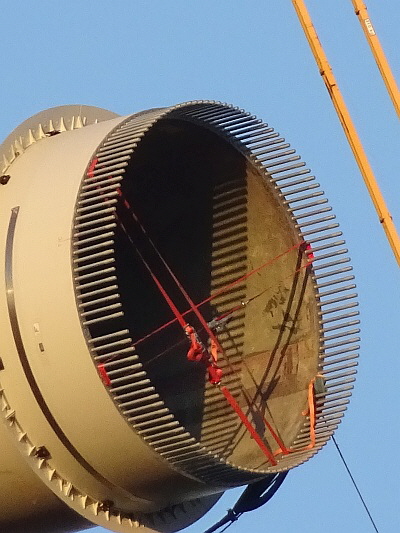

Nach dem Maschinenhaus kommt der Generator

WKA-Bau-040
WKA-Bau-041

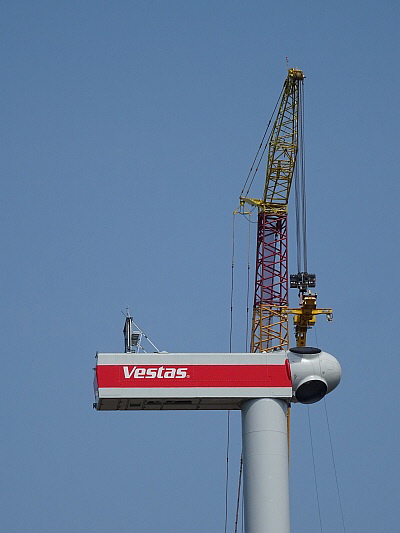

WKA-Bau-042
WKA-Bau-043
WKA-Bau-044
WKA-Bau-045

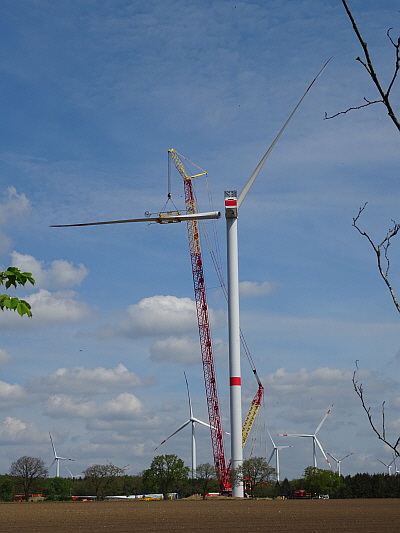

WKA-Bau-046
WKA-Bau-047

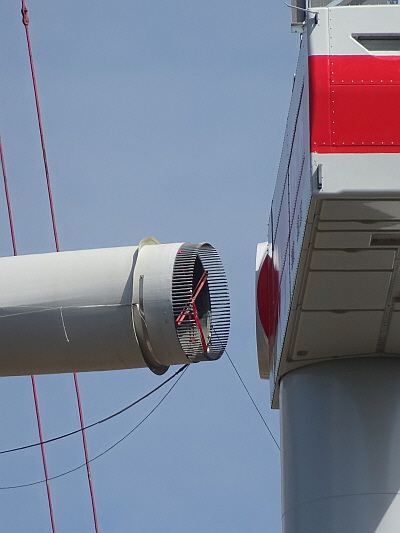

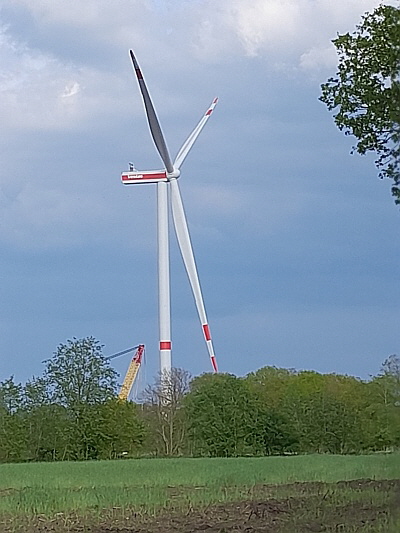

WKA-Bau-048
WKA-Bau-049

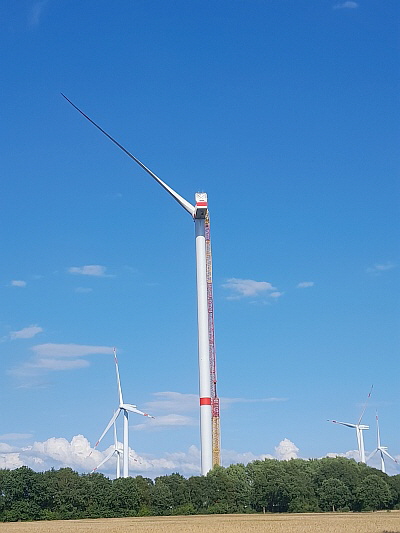

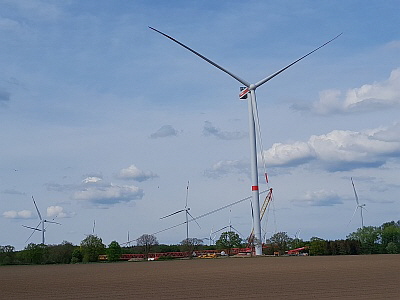

Am 4. Mai steht die erste Mühle und der Kran kann zum nächsten Standplatz umgesetzt werden.
